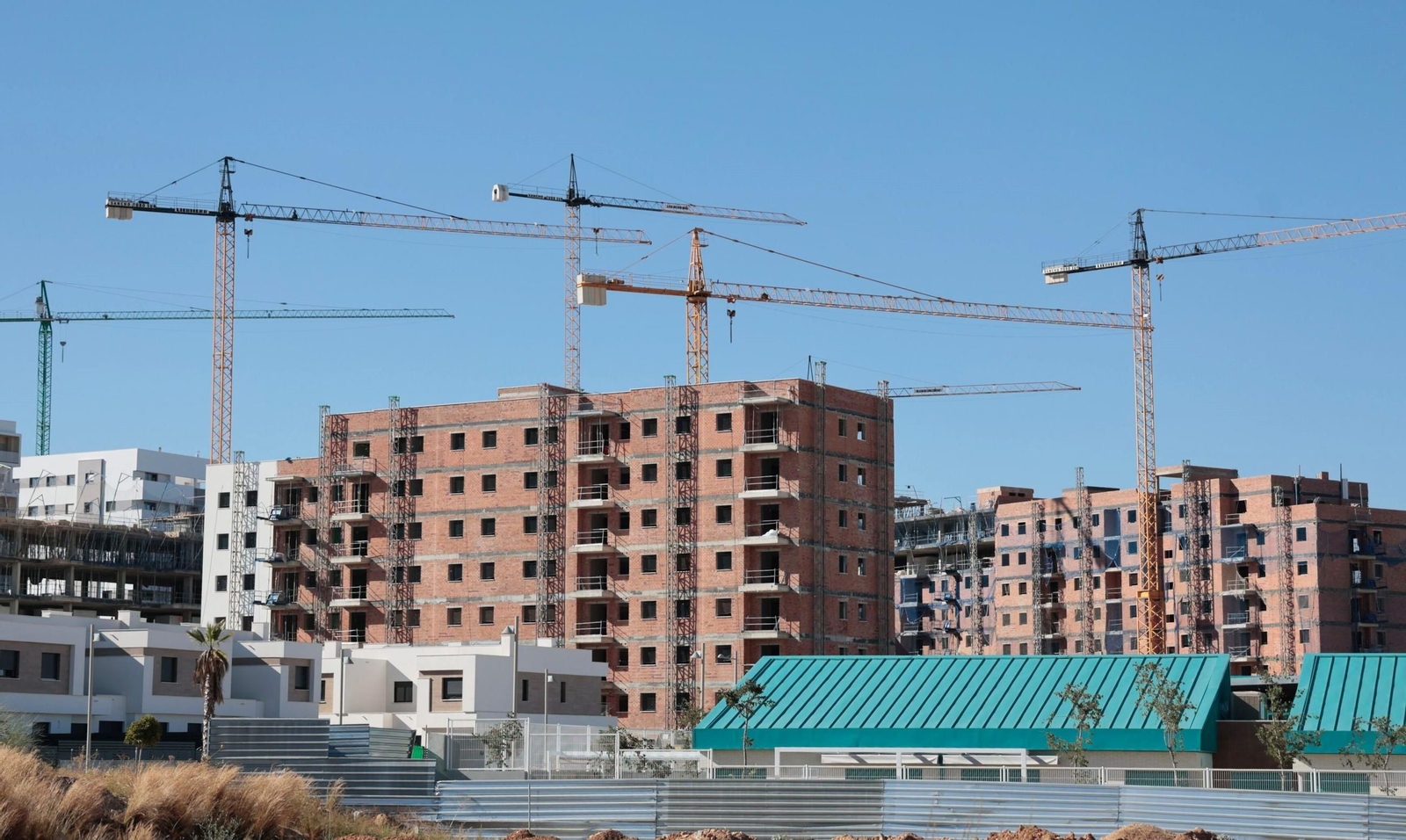

Endesa garantiza que la promoción de Entrenúcleos tendrá luz antes de final de este año

La compañía recalca que el retraso de un año en la entrega de las casas no es responsabilidad de Endesa, ya que le llegó la solicitud de la promotora el pasado 7 de noviembre

Aedas Homes responde que inició los trámites con Endesa en marzo de 2021 y que la línea de media tensión se ha demorado más de un año

Medio centenar de vecinos llevan un año esperando la entrega de sus viviendas en Entrenúcleos por problemas con la luz

Medio centenar de vecinos llevan un año esperando la entrega de sus viviendas en Entrenúcleos

El retraso en la entrega de los inmuebles por parte de Aedas Homes dura ya un año y está causando un gasto económico en muchas familias que se han tenido que ir de alquiler

Endesa niega que el retraso de un año en la entrega de las casas sea su responsabilidad, ya que la solicitud de la tramitación de la luz por parte de la promotora le llegó el pasado 7 de noviembre, pero Aedas Homes responde que inició los trámites con Endesa en marzo de 2021

Endesa garantiza que la promoción de Entrenúcleos ELARA tendrá luz antes de final de este año

Entrenúcleos (Dos Hermanas) y Mairena del Aljarafe concentran la mayor oferta de vivienda nueva en Sevilla
